Ergebnisse der Variantenuntersuchung / Weitere Planung
Nach intensiver Prüfung der Verfügbarkeit und Ergiebigkeit der Umweltwärmequellen am Standort sowie sorgfältiger technischer und wirtschaftlicher Prüfung wurde die Erzeugerkonstellation wie folgt festgelegt:
- Hackschnitzelkessel
- Rauchgaskondensation 2-stufig
o 1. Stufe Direktnutzung zur Vorwärmung des Netz-RL
o 2. Stufe Quelle für zentrale Wärmepumpe - Zentrale Sole/Wasser Wärmepumpe
o 1. Quelle Rauchgaskondensation (Winterbetrieb)
o 2. Quelle Tischkühler (Sommerbetrieb)
Was ist bisher passiert?
Phase 1: Erfassung der Haushalte, die sich einen Nahwärmeanschluss vorstellen können, wurde im September 2023 abgeschlossen. Mehr als die Hälfte der Gebäude kann voraussichtlich versorgt werden.
Phase 2: Eine Voruntersuchung über die Machbarkeit wurde bei der Firma Enerpipe in Auftrag gegeben. Kurz vor Weihnachten 2023 liegt das Ergebnis vor: Das geplante Nahwärmenetz ist sowohl wirtschaftlich als auch technisch machbar.
Phase 3: Die Gründung der Genossenschaft fand Ende Juni 2024 statt. Seit 17.01.2025 sind wir eingetragene Genossenschaft und voll rechtsfähig. Die Satzung finden Sie hier zum Download. Über unser Team informieren wir Sie hier.
Phase 4: Ausschreibung zur Vergabe der Planungsleistungen und Machbarkeitsstudie im Rahmen der BEW (Bundesförderung Effiziente Wärmenetze) Modul 1. Die Vergabe der Planungsleistungen erfolgte Anfang Juni 2025.

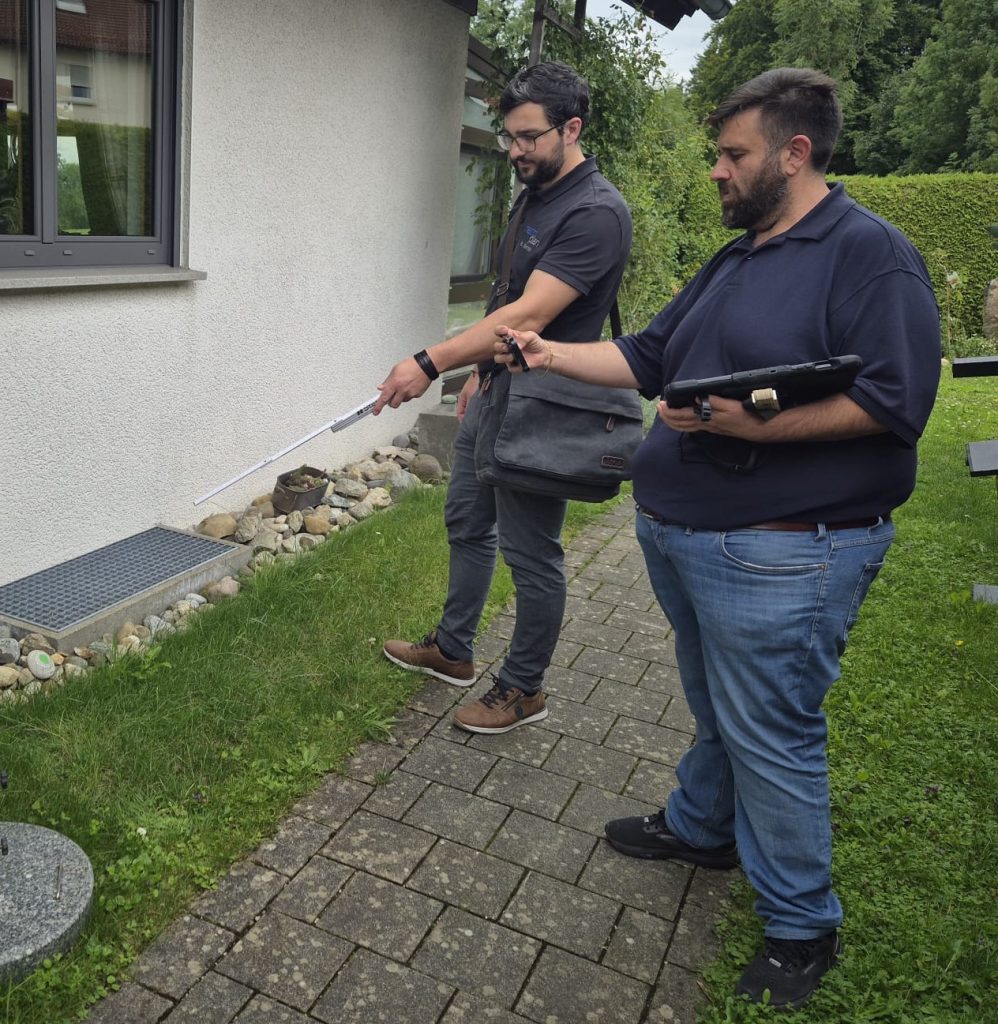

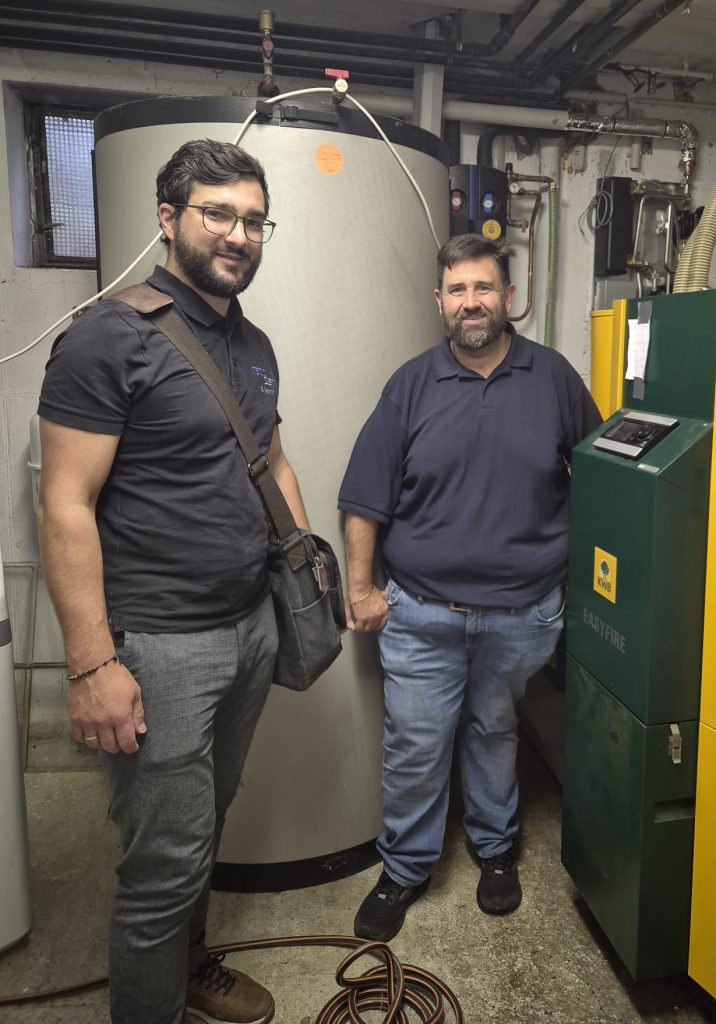

Phase 5: Start Machbarkeitsstudie nach BEW Modul 1 ab Juli 2025 durch die Ingenieurbüros ratioplan GmbH Dollnstein und Stier Ingenieure UG Bodnegg. Begehung von nahezu allen anzuschließenden Gebäuden bis Ende 2025. Festlegung Standort Heizzentrale, Variantenuntersuchung Energieerzeugung. Festlegung Netzbetriebsweise.
Phase 6: Aufstockungsantrag für BEW Modul 1, zweiter Teil (HOAI Leistungsphasen 3-4) im Dezember 2025 gestellt. Weiterplanung nach Genehmigung der Förderung ca. ab Februar 2026: Baugrunduntersuchung, Gebäudeplanung, Tragwerksplanung, Brandschutz- und Lärmgutachten, usw.
Sprechen Sie bitte mit Ihren Nachbarn und Bekannten, damit wir möglichst viele Anschlussnehmer werden. Je dichter das Netz, desto günstiger wird es für alle.
Präsentationen der außerordentlichen Generalversammlung vom 10.04.2025 finden Sie unter Downloads.
